11 月 1 日起,去油库、气库、化学品仓库、烟花爆竹仓库查防雷,问话的顺序会变。以前先问「有没有检测报告」,往后先问三句:这份报告是谁出的、几级资质、什么时候测的。
《防雷安全领域重大事故隐患判定规定》是中国气象局第 47 号令,2026 年 9 月 11 日公布,2026 年 11 月 1 日起施行,正文只有六条。它管的不是「要不要装避雷针」,而是「什么情况下直接判定为重大事故隐患」。
此前这类判定用的是 2024 年 12 月中国气象局安全生产委员会办公室印发的《防雷安全领域重大事故隐患判定标准(试行)》(中气安委办发〔2024〕1 号),当时的定位是「参照执行」。现在这一份是部门规章,性质不同:判定不再是建议,而是必须作出的结论。
更值得注意的是条目数的变化:试行标准列了 7 项,新规定收成 5 项。少掉的这三项,值得逐字看一遍。
试行标准中未再列入新规定的三项:未将防雷安全纳入本单位安全生产责任体系;在生产经营活动中未落实防雷安全责任制度和强制性标准;未按国家有关标准采取雷电防护措施的、雷电防护装置失效的。留下的 5 项,每一句都指向一件能当场拿出来、或者当场拿不出来的东西:排查记录、设计审核意见、竣工验收意见、检测报告、整改与复检、资质证,以及有没有造假。
判定项变少了,不等于要求松了。原来的「责任体系有没有」「装置有没有失效」,在实际检查里最难认定,也最容易变成各说各话;改成 5 项可核查的事实之后,标准反而摊平了——对企业的要求很朴素:被问到哪一条,都能抽出一张对应的纸。

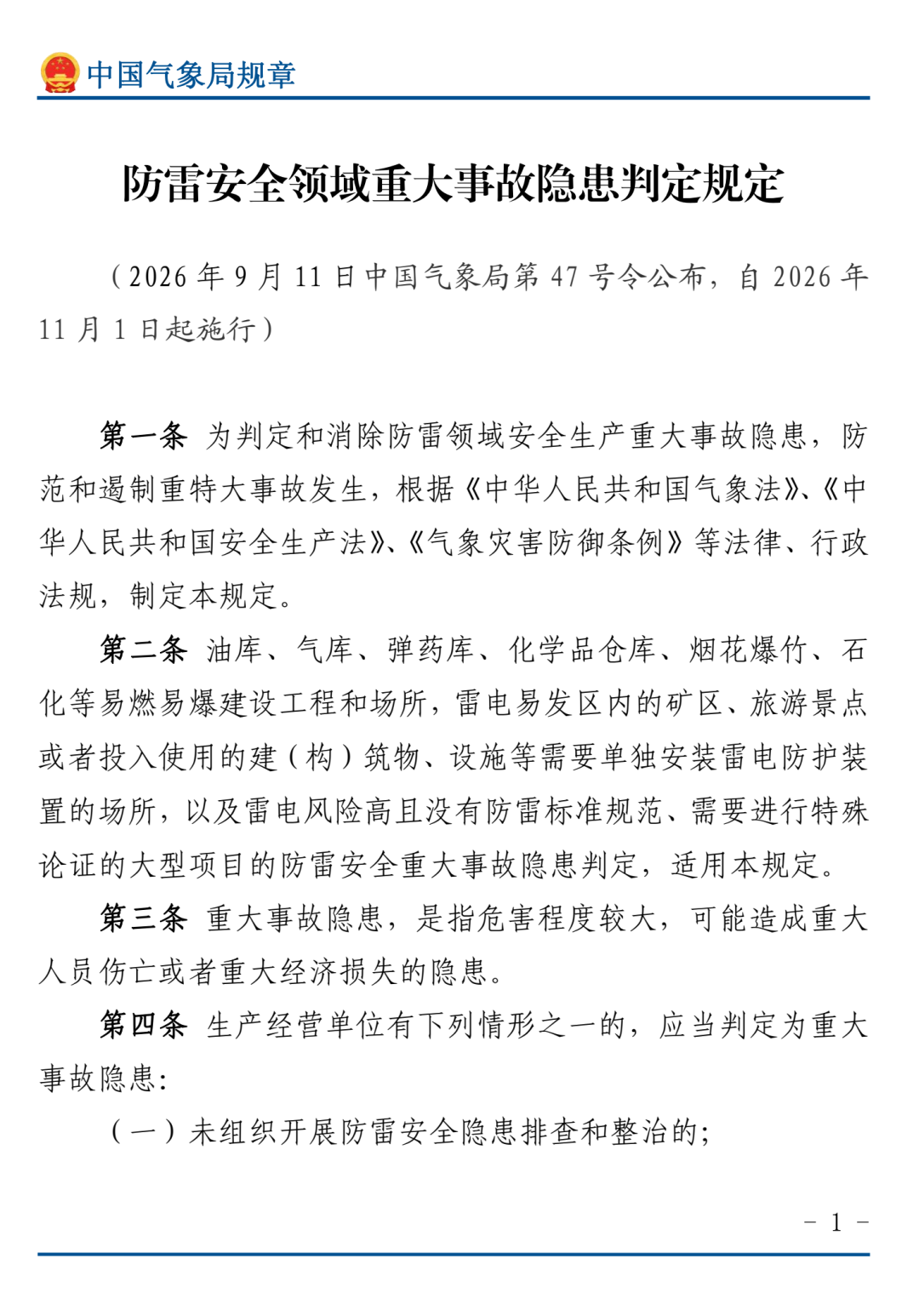

(图 1)第 47 号令原文第 1 页:公布日期、施行日期、适用范围与 5 项判定的开头(图片来源:中国气象局政府信息公开·部门规章)
第二条列了三类适用对象:油库、气库、弹药库、化学品仓库、烟花爆竹、石化等易燃易爆建设工程和场所;雷电易发区内的矿区、旅游景点,或者投入使用的建(构)筑物、设施等需要单独安装雷电防护装置的场所;雷电风险高、又没有防雷标准规范、需要特殊论证的大型项目。
不是只有化工企业在列。旅游景点、矿区同样在第二条里,判据是「需不需要单独安装雷电防护装置」,不是企业属于哪个行业。
「建设工程和场所」是并列的:在建的算,已经投用的也算,别只报运行中的那一批。
多厂区、租赁库房、闲置但仍在册的储罐区,都要进清单。租来的库房拿不出原始审核验收文件时,要补的是产权方的手续,不是自己写一份说明。
把这 5 项判定和各自要的证据放在一张表里,对照起来更直观。

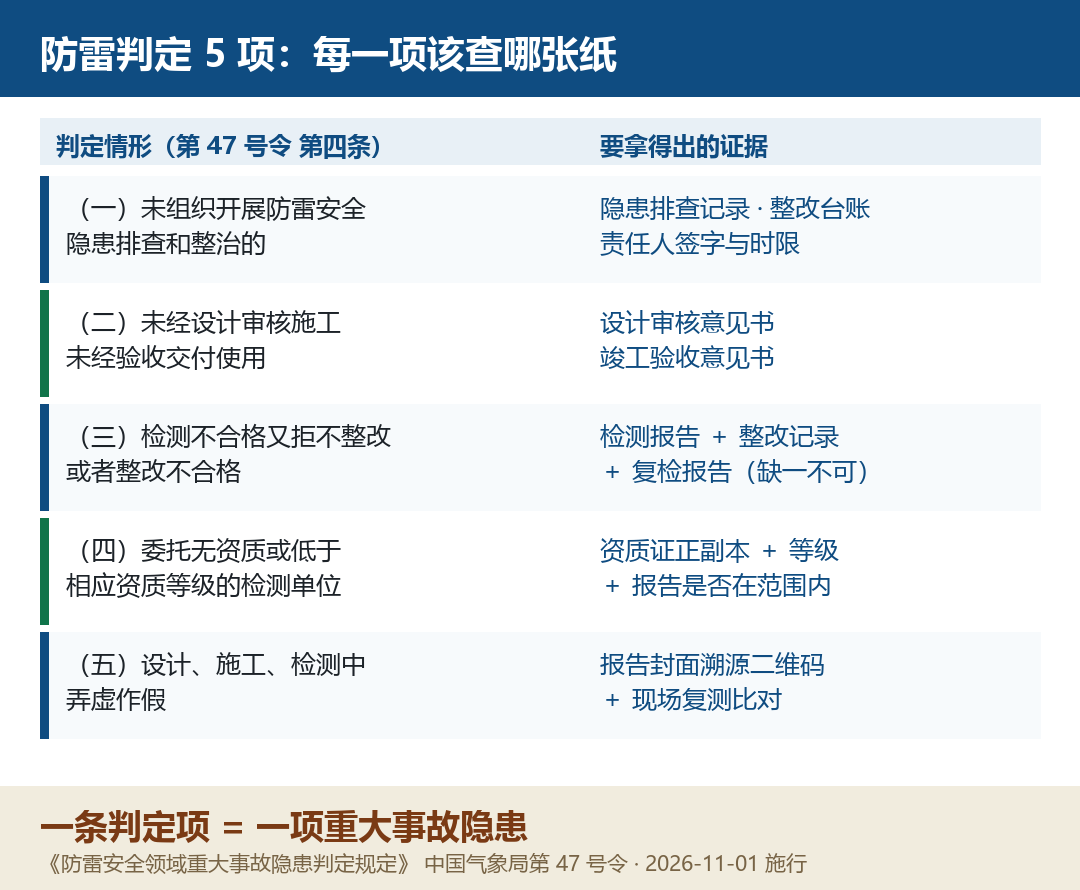

(图 2)5 项判定与对应的证据清单(本号据第 47 号令第四条整理)
第四条第(一)项:未组织开展防雷安全隐患排查和整治的。
这一项是唯一没有「截止时间」的,它是持续义务。不少单位把它理解成「每年做一次检测就完了」——检测报告证明的是装置当时的状态,证明不了你组织过排查,也证明不了发现的隐患改完了。要拿得出的是三样:排查记录(时间、部位、发现了什么)、整改台账(谁负责、什么时候完成、谁验收)、以及闭环证据。
常见的缺口很一致:只有检测报告、没有自查记录;有排查表但结论全部写「正常」;整改项没有验收人签字。这三样里任何一样空着,第(一)项就能落地。
第四条第(二)项:雷电防护装置未经设计审核或者设计审核不合格施工的;未经竣工验收或者竣工验收不合格交付使用的。
这一项管的是「建的时候」。这类场所的雷电防护装置设计审核和竣工验收,是气象主管机构的行政许可事项;《气象灾害防御条例》第二十三条也写明,雷电防护装置要与主体工程同时设计、同时施工、同时投入使用。
所以第(二)项要的证据只有两张:设计审核意见、竣工验收意见。缺口通常有三种:主体工程验收做了、防雷单项没做;改扩建、加装储罐、更换罐区雨棚这类「小改动」没有重新报审——只要动了接闪器、引下线或接地装置,就不算小改动;还有一种最容易忽略,场所是租的,原始手续在产权方手里,自己一份都没有。
第四条第(三)项:经检测不合格又拒不整改的,或者整改不合格的。
这一项把三个动作串成一条链:检测出报告、整改到合格、复检再出报告。三个都在,才算闭环。
实际检查里最常缺的环节是复检。现场的活儿确实干了——加了一根引下线、换了失效的电涌保护器、把锈断的接地扁钢重新搭接——但手里只有一份写着「不合格」的原始报告,和一张自己写的整改说明。整改说明是自证,复检报告才是他证,判定用的是后者。还有一种半闭环:复检只测了原来不合格的那几个点,其余点位没覆盖,报告上的点位编号和竣工图对不全。
第四条第(四)项:委托无资质或者低于相应资质等级的雷电防护装置检测单位对其进行定期检测的。这一项最容易被忽略,因为它不看你现场做得怎么样,只看那张报告是谁开的。
《雷电防护装置检测资质管理办法》(中国气象局令第 31 号)第四条:雷电防护装置检测资质等级分为甲、乙两级。甲级资质单位可以从事《建筑物防雷设计规范》规定的第一类、第二类、第三类建(构)筑物的雷电防护装置的检测。乙级资质单位可以从事《建筑物防雷设计规范》规定的第三类建(构)筑物的雷电防护装置的检测。再看 GB 50057—2010 第 3.0.1 条怎么分:制造、使用或贮存火炸药及其制品的危险建筑物,具有 0 区或 20 区爆炸危险场所的建筑物,以及具有 1 区或 21 区爆炸危险场所、电火花能引起爆炸并造成巨大破坏和人身伤亡的建筑物,属第一类;具有 2 区或 22 区爆炸危险场所的建筑物、有爆炸危险的露天钢质封闭气罐,属第二类。
把这两段话对起来,结论很直接:油气储罐区、化学品仓库、可燃气体气柜这类场所,几乎不可能是「第三类」。也就是说,一份由乙级资质单位出具的报告,放在这些场所里,本身就已经踩中第(四)项——不管报告里的数据多漂亮。
要核的就三件事:资质证正本和副本(有效期 5 年,过期即失效)、等级是甲还是乙、报告里写的检测对象在不在它的许可范围内。三样对不上,报告就不合格。
第四条第(五)项管的是防雷装置设计、施工、检测三个环节里的造假行为。原文只有一句话,见下图(图 3)的第(五)项,这里不再转述,只讲它在报告上长什么样。
造假在检测报告上有几种常见长相:数据与竣工图不符,引下线根数、接闪带高度对不上;检测点位缺项,只测了好测的那几个;没到现场就出了报告;超出资质范围盖章;直接把上一年的数据套到今年。
现在多了一个好用的核验入口:报告封面上的溯源二维码。按规定,检测机构应当在检测完成后 15 个工作日内,把项目信息和检测报告报送「全国防雷减灾综合管理服务平台」,取得检测报告溯源二维码并粘贴在报告封面;未粘贴溯源二维码的报告,气象主管机构不予认可。扫不出来的、二维码信息与报告正文对不上的、报告日期与平台报送时间隔得很远的,都值得当场问一句。

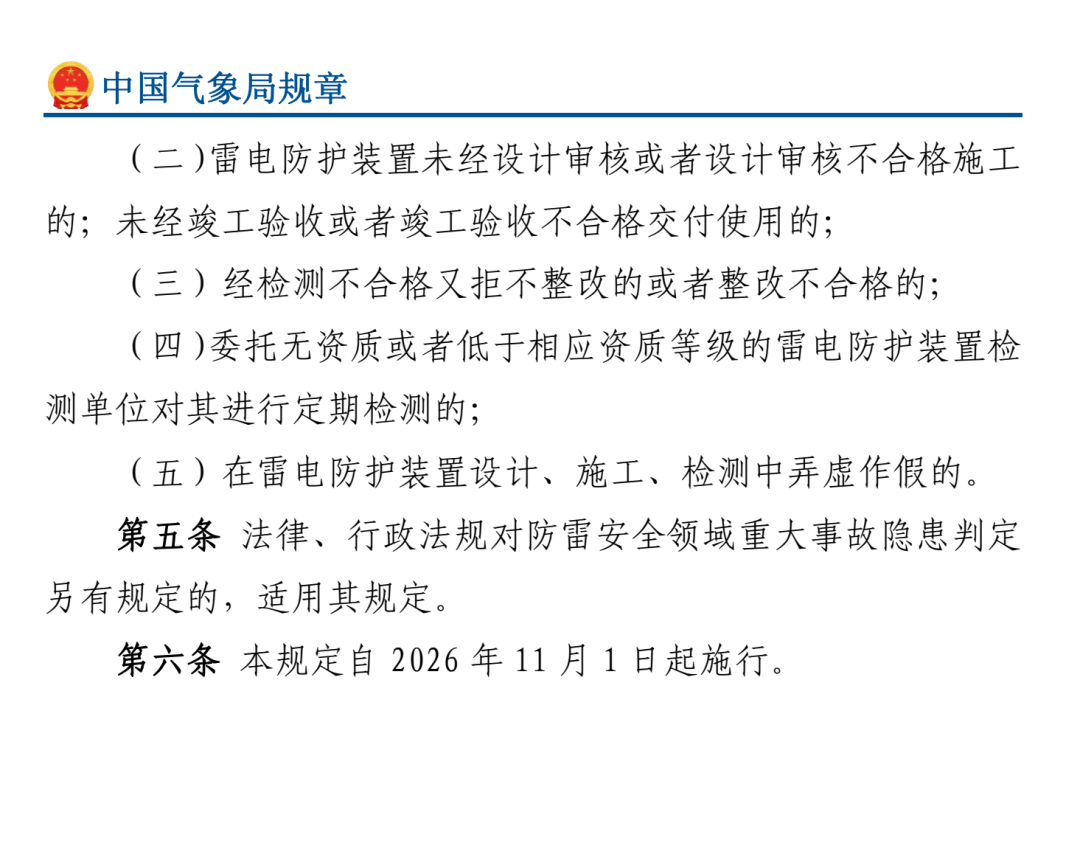

(图 3)第 47 号令原文第 2 页:第(二)至第(五)项、第五、六条(图片来源:中国气象局政府信息公开·部门规章)
把 5 项摊开看,第(三)(四)(五)三项都落在同一张纸上:检测报告。一项管报告的结论有没有落实,一项管出报告的人有没有资格,一项管报告本身真不真。
周期是另一个硬指标。《防雷减灾管理办法》第十九条规定,防雷装置每年检测一次;对爆炸和火灾危险环境场所的防雷装置,每半年检测一次。国家标准 GB/T 21431—2023 也把检测间隔写成 6 个月和 12 个月。
半年一次落到台账上就是:一年两份合格报告,中间不能有空档。只做了一份,或者两份之间隔了七八个月,第(三)项的「未按期」就有了抓手。
报告上还要能对上现场的四个数:引下线根数与间距、接闪带(网)高度与网格尺寸、接地电阻值、电涌保护器的 Uc/In/Up 参数。这四个数里任何一项与竣工图不符,第(五)项就有话说。
还有一个容易搞混的技术点:现场仪表测出来的多是工频(或直流)接地电阻,而规范里有的判据写的是冲击接地电阻,两者之间要按规范换算,冲击系数通常小于 1。同一套接地装置,用不同口径的数字去比,结论能差出一截。所以复测记录要写清三件事:测的是什么值、哪个季节测的、当时土壤湿度如何。
剩下不到一周,做不到「全部重来」,但可以按顺序把最要紧的补齐。
拉清单:按第二条把厂区内所有在列的场所列出来,含在建、在用、租赁、闲置但仍在册的,逐个标注防雷类别(第一类/第二类/第三类)。
补两张纸:把设计审核意见、竣工验收意见找出来;改扩建过的重新核对一遍;场所是租的,向产权方索取。
查报告三件事:出具单位的资质(正副本、等级、许可范围)、检测时间(半年还是每年)、封面有无溯源二维码。
闭合整改链:不合格项、整改记录、复检报告三样齐全,复检点位要覆盖原不合格点位和其余关键点位。
防雷这件事平时看不出效果。没出事的时候,它就是几根扁钢、几份报告,很难向同事解释为什么要花这笔钱。也正因为看不出效果,它只能靠纸来证明:设计审核的纸、验收的纸、检测的纸、整改复检的纸。
新规把判定标准从「你重不重视」改成「你拿不拿得出」,对企业其实是省事的——不用再争论态度,按上面四件事把纸理一遍,对得上的就算过关,对不上的趁这几天补;补不了的,至少知道从哪个环节开始补,这比临到检查再翻箱倒柜要踏实得多。
